Maksymalny czas pracy kierowcy: Limity, przerwy i kary poznaj zasady!

Witold Wójcik .

22 września 2025

Maksymalny czas pracy kierowcy: Limity, przerwy i kary poznaj zasady!

Spis treści

Dla każdego kierowcy zawodowego, spedytora czy właściciela firmy transportowej, precyzyjna znajomość przepisów dotyczących czasu pracy jest absolutną podstawą. Ten artykuł to kompleksowy przewodnik, który dostarczy Ci konkretnych, prawnie umocowanych informacji na temat maksymalnego czasu pracy kierowcy w dobie, pomagając uniknąć kosztownych błędów i zapewnić zgodność z regulacjami. Zrozumienie tych zasad to klucz do efektywnego planowania tras i bezpiecznej pracy.

Maksymalny dzienny czas pracy kierowcy kluczowe zasady i limity, które musisz znać

  • Standardowy dzienny czas prowadzenia pojazdu to 9 godzin, z możliwością wydłużenia do 10 godzin dwa razy w tygodniu kalendarzowym.
  • Obowiązkowa przerwa 45 minut musi nastąpić po 4,5 godzinach jazdy i może być podzielona na 15 + 30 minut.
  • Dzienny okres odpoczynku to minimum 11 godzin (regularny) lub 9 godzin (skrócony, do 3 razy w tygodniu).
  • Doba pracownicza to 24 godziny, w której musi zmieścić się praca i odpoczynek. Aktywność może trwać maksymalnie 13 godzin (przy odpoczynku 11h) lub 15 godzin (przy odpoczynku 9h).
  • Czas pracy to nie tylko jazda, ale też załadunek, rozładunek i inne czynności związane z transportem.
  • Praca w porze nocnej ogranicza całkowity czas pracy w dobie do 10 godzin.

Jazda a praca: poznaj fundamentalną różnicę, która wpływa na Twoje rozliczenia

Wielu kierowców, zwłaszcza na początku swojej drogi zawodowej, myli pojęcia "czasu prowadzenia pojazdu" z "czasem pracy". To błąd, który może prowadzić do poważnych konsekwencji. Czas prowadzenia pojazdu to jedynie część Twojego ogólnego czasu pracy. Jak zawsze podkreślam na szkoleniach, czas pracy kierowcy obejmuje znacznie więcej niż tylko samą jazdę. Jest to suma wszystkich czynności, które wykonujesz w ramach swoich obowiązków, a które nie są odpoczynkiem ani przerwą.

  • Załadunek i rozładunek towarów.
  • Nadzór nad załadunkiem i rozładunkiem.
  • Czynności spedycyjne, takie jak wypełnianie dokumentów.
  • Obsługa codzienna pojazdu, np. sprawdzanie płynów, ciśnienia w oponach.
  • Formalności administracyjne związane z przewozem.
  • Czekanie na załadunek lub rozładunek, jeśli nie możesz swobodnie dysponować swoim czasem.

Rozporządzenie 561/2006 i Ustawa o czasie pracy kierowców: Twoje dwa najważniejsze drogowskazy prawne

Kiedy mówimy o czasie pracy kierowców, musimy pamiętać o dwóch kluczowych aktach prawnych, które stanowią fundament regulacji w Polsce i Unii Europejskiej. Pierwszym jest Rozporządzenie (WE) nr 561/2006 Parlamentu Europejskiego i Rady, które określa podstawowe zasady dotyczące czasu prowadzenia pojazdu, przerw i odpoczynków. To właśnie ono wprowadza jednolite standardy dla transportu drogowego w całej UE, mając na celu poprawę bezpieczeństwa na drogach i warunków pracy kierowców. Drugim, równie ważnym dokumentem, jest polska Ustawa o czasie pracy kierowców, która doprecyzowuje i uzupełnia przepisy unijne, dostosowując je do krajowego porządku prawnego. Znajomość obu tych dokumentów jest niezbędna do legalnego i bezpiecznego prowadzenia działalności transportowej.

kierowca ciężarówki na postoju

Ile faktycznie możesz spędzić za kierownicą? Maksymalny dzienny czas prowadzenia pojazdu

Standardowe 9 godzin: codzienna norma, której musisz pilnować

Podstawowa zasada jest prosta i klarowna: maksymalny dzienny czas prowadzenia pojazdu wynosi 9 godzin. To jest Twoja codzienna norma, której musisz bezwzględnie pilnować. Niezależnie od tego, czy przewozisz towary, czy pasażerów, po przekroczeniu tego limitu narażasz się na kary. Zawsze powtarzam, że przestrzeganie tej reguły to nie tylko kwestia przepisów, ale przede wszystkim Twojego bezpieczeństwa i bezpieczeństwa innych uczestników ruchu.

Wyjątek od reguły: kiedy i jak możesz legalnie wydłużyć jazdę do 10 godzin?

Przepisy przewidują pewien wyjątek od standardowej 9-godzinnej normy. Dwa razy w tygodniu kalendarzowym masz możliwość wydłużenia dziennego czasu prowadzenia pojazdu do 10 godzin. To cenne narzędzie, które pozwala na większą elastyczność w planowaniu tras, zwłaszcza przy dłuższych przewozach. Ważne jest jednak, abyś pamiętał o ścisłym limitowaniu tego wyjątku tylko dwa razy i tylko w tygodniu kalendarzowym.

Tydzień kalendarzowy w praktyce: jak planować wydłużoną jazdę od poniedziałku do niedzieli?

Pojęcie "tygodnia kalendarzowego" jest tutaj kluczowe. Oznacza ono okres od godziny 00:00 w poniedziałek do godziny 24:00 w niedzielę. W tym właśnie przedziale czasowym możesz dwukrotnie skorzystać z możliwości wydłużenia jazdy do 10 godzin. Przykładowo, jeśli w poniedziałek i środę wykorzystasz 10 godzin jazdy, to w pozostałe dni tego samego tygodnia (wtorek, czwartek, piątek, sobota, niedziela) musisz trzymać się standardowych 9 godzin. Moim zdaniem, precyzyjne planowanie z góry jest tutaj niezbędne, aby nie przekroczyć limitu i uniknąć problemów.

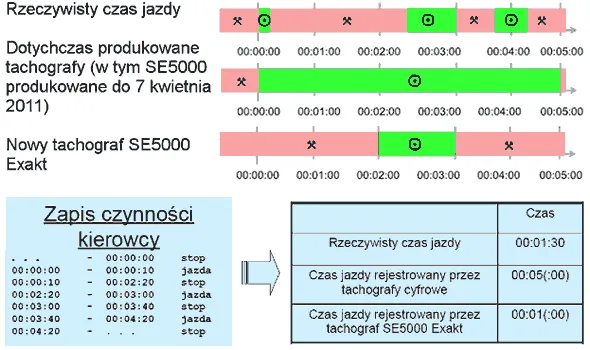

tachograf cyfrowy dane

Jak prawidłowo regenerować siły? Obowiązkowe przerwy i odpoczynek dobowy

Pauza po 4,5 godzinach jazdy: wszystko, co musisz wiedzieć o przerwie 45-minutowej

Po każdych 4,5 godzinach nieprzerwanej jazdy kierowca ma obowiązek zrobić przerwę. Ta przerwa musi trwać co najmniej 45 minut. To nie jest sugestia, to jest bezwzględny wymóg prawny, mający na celu zapobieganie zmęczeniu i poprawę bezpieczeństwa. Pamiętaj, że jest to czas, w którym nie możesz wykonywać żadnych czynności związanych z prowadzeniem pojazdu czy inną pracą. To czas na regenerację, posiłek, chwilę relaksu.

Dzielenie pauzy na 15 + 30 minut: jak to zrobić poprawnie i uniknąć błędu?

Przepisy dopuszczają możliwość podzielenia obowiązkowej 45-minutowej przerwy na dwie części. Pierwsza część musi trwać co najmniej 15 minut, a druga co najmniej 30 minut. Kluczowe jest tutaj zachowanie prawidłowej kolejności: najpierw musi nastąpić przerwa 15-minutowa, a dopiero potem 30-minutowa. Nie możesz ich zamienić miejscami ani odebrać 30 minut, a potem 15. To częsty błąd, który widzę w praktyce, a który jest surowo karany. Pamiętaj, że obie części muszą być wykorzystane w ciągu 4,5 godziny jazdy.

Regularny odpoczynek dobowy: 11 godzin nieprzerwanej regeneracji

Każdy kierowca musi wykorzystać dzienny okres odpoczynku w ciągu 24 godzin od momentu rozpoczęcia pracy. Standardowy, czyli regularny dzienny odpoczynek, wynosi minimum 11 nieprzerwanych godzin. To jest czas, który pozwala na pełną regenerację sił i przygotowanie się do kolejnego dnia pracy. Moim zdaniem, jest to absolutna podstawa dla utrzymania dobrej kondycji i koncentracji za kierownicą.

Skrócony odpoczynek dobowy: kiedy możesz skrócić pauzę do 9 godzin i jakie są tego konsekwencje?

W pewnych sytuacjach możliwe jest skorzystanie ze skróconego dziennego odpoczynku. Trwa on minimum 9 godzin, ale nie dłużej niż 11 godzin. Istnieje jednak ścisły limit jego wykorzystania: możesz z niego skorzystać maksymalnie 3 razy pomiędzy dwoma tygodniowymi okresami odpoczynku. Pamiętaj, że każde skrócenie odpoczynku powinno być dobrze przemyślane i uzasadnione. Choć daje to elastyczność, nie powinno stać się regułą, ponieważ wpływa na Twoją zdolność do koncentracji i bezpieczeństwo.

Odpoczynek dzielony (3h + 9h): alternatywa dla odpoczynku regularnego

Istnieje jeszcze jedna opcja odebrania regularnego odpoczynku dobowego w dwóch częściach. Pierwsza część musi trwać minimum 3 godziny, a druga minimum 9 godzin. Obie części muszą być wykorzystane w ciągu 24 godzin od rozpoczęcia pracy. Podobnie jak w przypadku dzielenia przerwy, tutaj również kluczowa jest kolejność: najpierw 3 godziny, a potem 9 godzin. To rozwiązanie może być przydatne, gdy musisz wykonać krótką czynność, a następnie masz możliwość dłuższego odpoczynku.

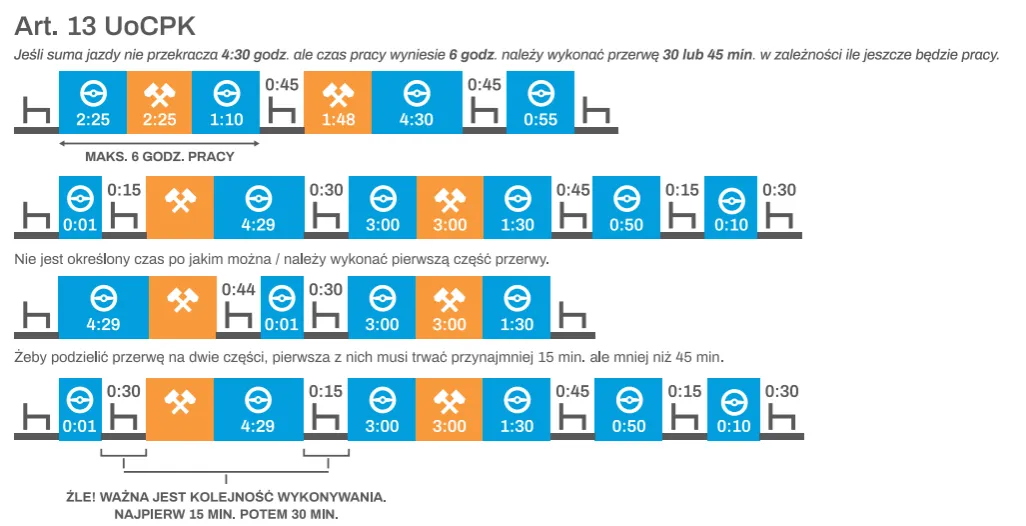

harmonogram pracy kierowcy wykres

Doba pracownicza w 24 godziny: jak zaplanować pracę, jazdę i odpoczynek?

Co to jest doba pracownicza i jak ją liczyć od momentu startu?

Doba pracownicza to pojęcie, które często bywa mylone z dobą kalendarzową. W kontekście czasu pracy kierowców, doba pracownicza to 24 kolejne godziny liczone od momentu rozpoczęcia pracy. W tym 24-godzinnym okresie musisz zmieścić zarówno czas pracy (jazda, załadunek, itp.), jak i wymagany dzienny okres odpoczynku. To oznacza, że niezależnie od tego, o której godzinie zaczynasz, masz 24 godziny na zakończenie cyklu pracy i odpoczynku.

Praca na "13 godzin": jak wygląda Twój dzień przy odpoczynku regularnym (11h)?

Jeśli korzystasz z regularnego odpoczynku dobowego, który wynosi 11 godzin, oznacza to, że Twój "okres aktywności" w danej dobie pracowniczej może trwać maksymalnie 13 godzin. Obliczenie jest proste: 24 godziny (doba pracownicza) minus 11 godzin (odpoczynek) daje 13 godzin na jazdę, załadunek, rozładunek i inne czynności. Przykładowo, jeśli zaczniesz pracę o 6:00, możesz być aktywny do 19:00, a następnie musisz rozpocząć 11-godzinny odpoczynek.

Praca na "15 godzin": kiedy możesz wydłużyć aktywność dzięki odpoczynkowi skróconemu (9h)?

W przypadku, gdy decydujesz się na skrócony odpoczynek dobowy (9 godzin), Twój "okres aktywności" w dobie pracowniczej może zostać wydłużony do maksymalnie 15 godzin. Tutaj również zasada jest prosta: 24 godziny (doba pracownicza) minus 9 godzin (skrócony odpoczynek) daje 15 godzin na Twoją aktywność. Jeśli więc zaczniesz pracę o 6:00, możesz być aktywny aż do 21:00, pamiętając jednak, że skrócony odpoczynek ma swoje limity wykorzystania w tygodniu.

Specjalne regulacje i wyjątki, o których musisz wiedzieć

Praca w porze nocnej: jak ogranicza Twój całkowity czas pracy do 10 godzin?

Praca w porze nocnej to obszar, który wymaga szczególnej uwagi. Jeżeli wykonujesz pracę w porze nocnej (czyli w dowolnych 4 godzinach między 00:00 a 07:00, zgodnie z definicją w Ustawie o czasie pracy kierowców), Twój całkowity czas pracy w danej dobie nie może przekroczyć 10 godzin. To bardzo ważne ograniczenie, które ma na celu ochronę zdrowia kierowców i zapobieganie wypadkom spowodowanym zmęczeniem. Należy to uwzględnić w planowaniu tras, aby nie narazić się na kary.

Załoga kilkuosobowa: jak zmieniają się zasady odpoczynku dobowego?

W przypadku pracy w załodze kilkuosobowej (czyli z co najmniej dwoma kierowcami na pokładzie), zasady dotyczące odpoczynku dobowego ulegają modyfikacji. Każdy z kierowców w załodze musi wykorzystać kolejny dzienny odpoczynek trwający minimum 9 godzin. Co istotne, ten odpoczynek musi nastąpić w ciągu 30 godzin od zakończenia poprzedniego odpoczynku (dziennego lub tygodniowego). To daje większą elastyczność w planowaniu, ale jednocześnie wymaga precyzyjnej koordynacji między kierowcami.

Co dokładnie wlicza się do czasu pracy oprócz samej jazdy?

Podsumowując i rozszerzając wcześniejsze informacje, warto jeszcze raz podkreślić, że czas pracy kierowcy to znacznie szersze pojęcie niż tylko czas spędzony za kierownicą. Jako ekspert, zawsze uczulam, że ignorowanie tego faktu to prosta droga do naruszeń. Do czasu pracy wlicza się szereg czynności, które są integralną częścią zawodu kierowcy:

  • Prowadzenie pojazdu.
  • Załadunek i rozładunek pojazdu.
  • Nadzór nad załadunkiem i rozładunkiem.
  • Czynności spedycyjne i administracyjne, takie jak wypełnianie dokumentów transportowych, odpraw celnych.
  • Obsługa codzienna pojazdu i drobne naprawy na trasie.
  • Pomoc innym kierowcom.
  • Czekanie na załadunek lub rozładunek, jeśli kierowca nie ma swobody dysponowania swoim czasem.
  • Szkolenia okresowe, jeśli odbywają się w godzinach pracy.

Konsekwencje naruszeń: co grozi za przekroczenie norm i jak ich unikać?

Taryfikator kar: przykładowe mandaty za najczęstsze wykroczenia

Naruszenie przepisów dotyczących czasu pracy kierowców to nie tylko kwestia bezpieczeństwa, ale także poważne konsekwencje prawne i finansowe. Inspekcje drogowe są bardzo restrykcyjne w tym zakresie, a kary mogą być dotkliwe zarówno dla kierowcy, jak i dla firmy transportowej. Wysokość mandatów i kar administracyjnych zależy od skali i rodzaju wykroczenia im większe przekroczenie norm, tym wyższa kara. Moim zdaniem, nie warto ryzykować, ponieważ konsekwencje mogą znacząco obciążyć budżet firmy i reputację kierowcy.

Przeczytaj również: Jak złożyć wniosek o kartę kierowcy? PWPW online krok po kroku

Skuteczna prewencja: jak planowanie i znajomość przepisów chronią Twój portfel i bezpieczeństwo?

Kluczem do uniknięcia kar i zapewnienia bezpieczeństwa jest precyzyjne planowanie tras i harmonogramów pracy. Jako Witold Wójcik, zawsze podkreślam, że dogłębna znajomość przepisów to Twoja najlepsza ochrona. Inwestycja w wiedzę i odpowiednie narzędzia do zarządzania czasem pracy (np. systemy telematyczne) to nie koszt, lecz oszczędność. Dzięki temu możesz nie tylko zapobiegać naruszeniom, ale także optymalizować pracę, chroniąc zarówno kierowców przed przemęczeniem, jak i firmę przed kosztownymi sankcjami.

Źródło:

[1]

https://dlafirm.pracuj.pl/blog/czas-pracy-kierowcy

[2]

https://rozliczkierowce.pl/ekspert-radzi/czas-pracy-kierowcy-najwazniejsze-informacje

[3]

https://abc-szkolenia.com/czas-pracy-kierowcow-najwazniejsze-informacje/

FAQ - Najczęstsze pytania

Standardowo możesz prowadzić pojazd maksymalnie 9 godzin dziennie. Dwa razy w tygodniu kalendarzowym (od poniedziałku do niedzieli) masz możliwość wydłużenia tego czasu do 10 godzin, co pozwala na elastyczniejsze planowanie tras.
Po każdych 4,5 godzinach nieprzerwanej jazdy musisz zrobić przerwę trwającą co najmniej 45 minut. Możesz ją podzielić na dwie części: pierwszą co najmniej 15 minut, a drugą co najmniej 30 minut, zawsze w tej kolejności.
Regularny odpoczynek dobowy to minimum 11 nieprzerwanych godzin. Skrócony odpoczynek to minimum 9 godzin (nie dłużej niż 11h) i można go wykorzystać maksymalnie 3 razy między dwoma tygodniowymi okresami odpoczynku. Oba muszą zmieścić się w dobie pracowniczej.
Doba pracownicza to 24 kolejne godziny od rozpoczęcia pracy. Przy regularnym odpoczynku (11h) aktywność może trwać max. 13h. Przy skróconym (9h) – max. 15h. W tym czasie musisz zmieścić pracę i odpoczynek.
